一、规划方面:
1、廉坡砚池片区、埠东、白云路以西片区、南涧贺套以西正在不同程度的完善公建方案、建筑风格、建筑层数等;
2、鲍庄滕朋根据最新的安置数据,规划测算已完成。
二、招投标方面:
1、原钢联周边片区施工招标已完成;
2、东类片区、老四中周边沿街(汇泉路商业)已发布招标公告。
三、施工方面:

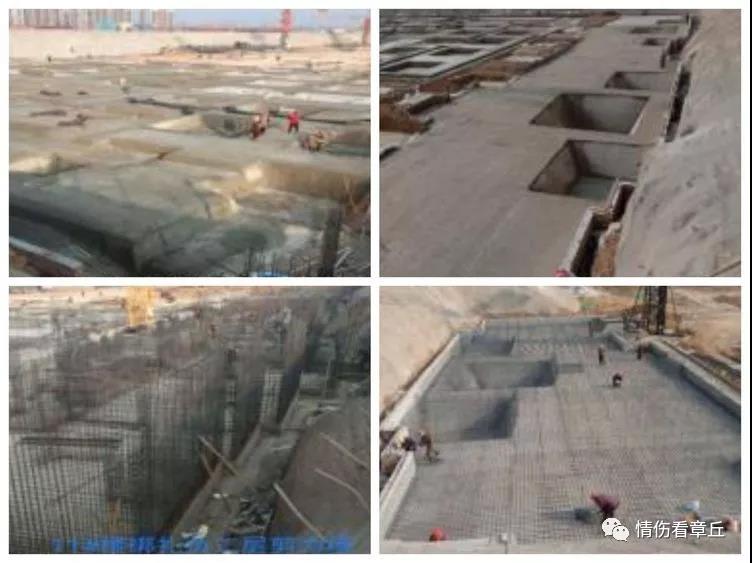

1、贺套主体已完成,内墙粉刷、外墙保温及真石漆完成98%;
2、查旧主体已完成,水暖电照、室外回填土完成98%、80%,正进行内外装;
3、老四中周边片区、月宫、杨胡、后枣园大义田片区正在施工基础、主体和车库;
4、福康路南侧主体已封顶,准备验收,幼儿园正在施工二、三层;
5、老四中周边沿街、白泉正在施工基础和主体;

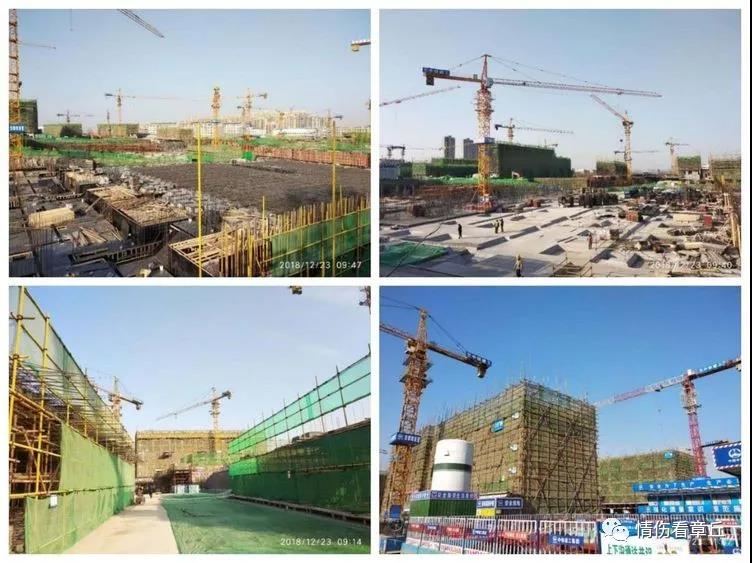

6、经十东路北侧片区正在施工主楼和车库;
7、东风煤矿正在施工主体和车库,部分楼主体已完成;
8、西琅沟正在施工车库土石方和基础;

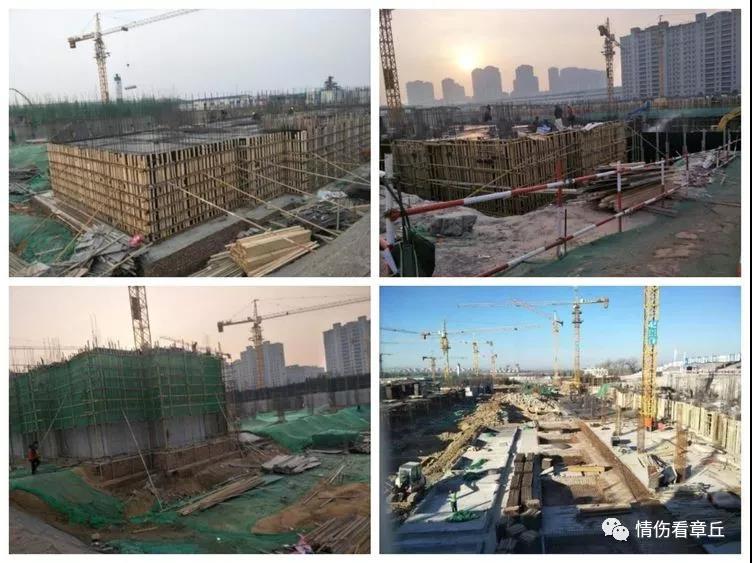

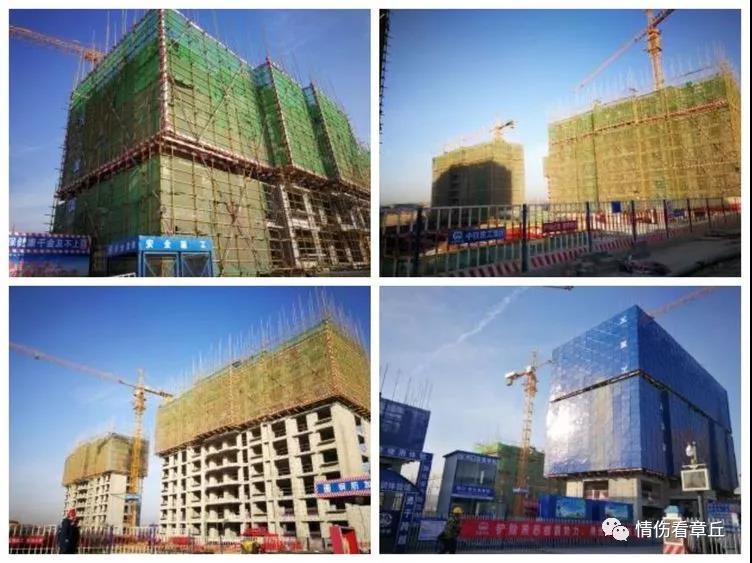

9、东琅沟3#、10#楼主体施工至18层,其余主楼主体已封顶,正在施工东、西商业和幼儿园的基础;
10、党校街南首基坑开完完成67%,正在施工基坑西侧消防、喷淋管道;
11、杨胡正在施工土方、主体和基础;
12、廉坡砚池(山阳)片区采空区注浆完成,注浆检测完成70%,正在开挖土方;
13、白云路以西正在地勘和排查现场,近期准备进场;
14、东西沟头李家埠B地块注浆验证孔完成420个,工人生活区场平完成;

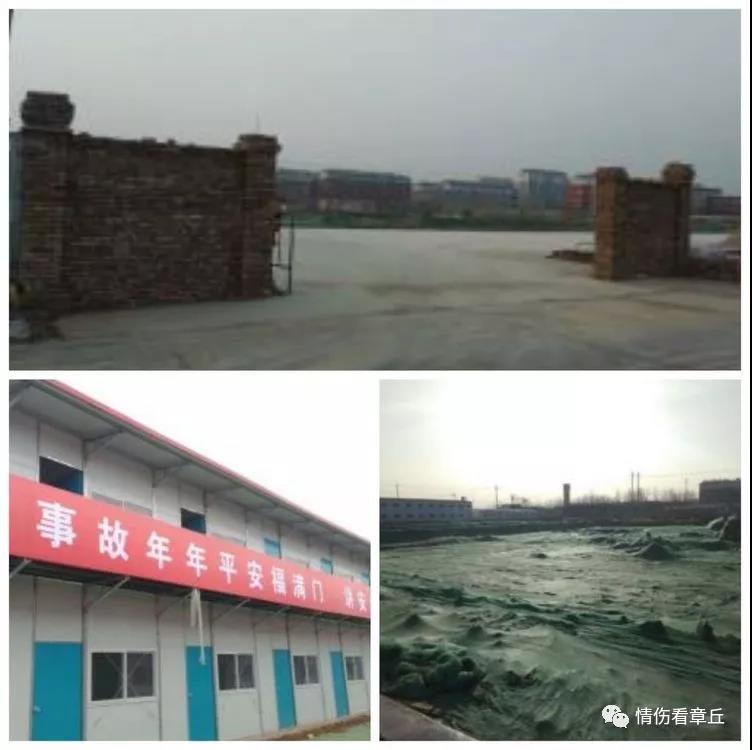

15、南涧贺套以西大门、临街围挡施工全部完成;
16、南凤东鹅正在进行施工前期准备工作(围挡、临电、监控、板房、支护锚喷等),土石方工程;

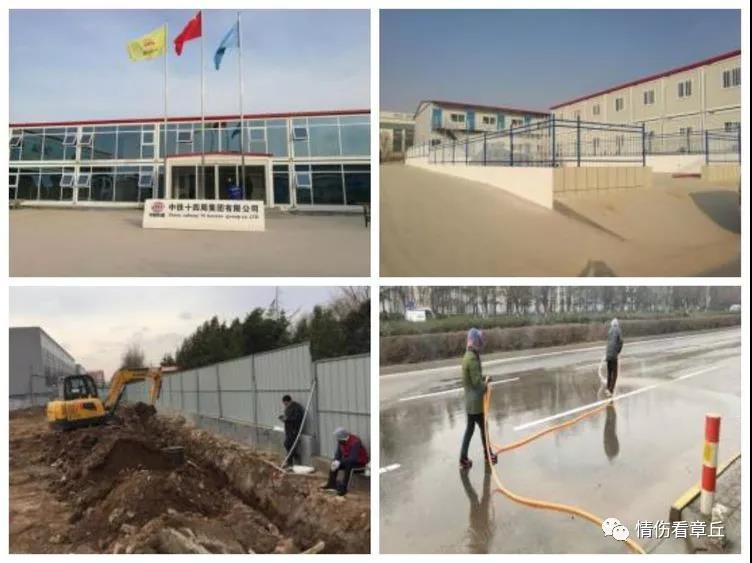

17、张家梅家睦里采空区正在注浆,北侧大门、南侧大门洗车台、项目部临建部分工序完成;
18、北皋埠土方开挖完成12万方,厂区监控布设、大门砌筑完成;
19、南罗周家正在排查现场,清理障碍物;东类片区正在开挖围墙基础和安装围挡;
20、西鹅刘台正在施工生活区消防泵房、护栏和开挖临电管沟。
来自曹范街道办消息:曹范安置房注浆完成70%
12月27日,章丘新闻中心、电视台报道安置房建设相关情况。截至目前,点击量21420次,答复来访电话41个,答复来访邮件26封。
