工业南路于2004年实施改扩建,西起二环东路,北至工业北路,全长11公里,设计车速60公里/小时,设计使用年限15年,至今已运行20年。 作为东部城区交通主轴线,与沿线地块开发需求及功能定位不匹配,道路超期服役,附属设施服务功能不足,为进一步提升道路品质,改善居民出行环境及生活质量,济南市道路和桥隧服务中心计划对济南市工业南路(二环东路—工业北路)进行综合改造。济南市工业南路综合改造工程主要对现状道路局部病害进行处理后整体铣刨罩面,同时重点完善中央商务区新建道路交叉口组织,主要建设内容包括道路整修工程、附属设施改造工程,同步进行绿化、照明、交通设施等建设。 工程计划施工日期:2024年8月16日24:00至2025年3月14日24:00,共计210天。 本次按照现状道路横断面布局情况整体分为三个区域进行同时施工。

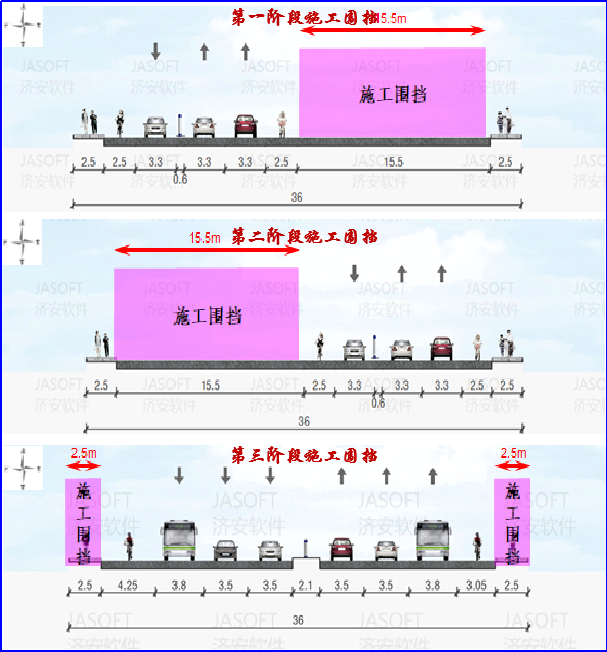

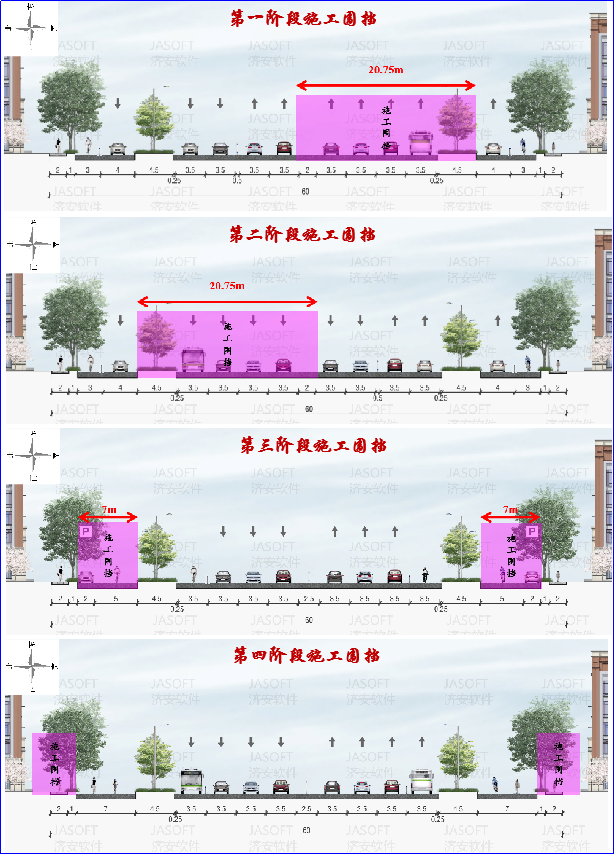

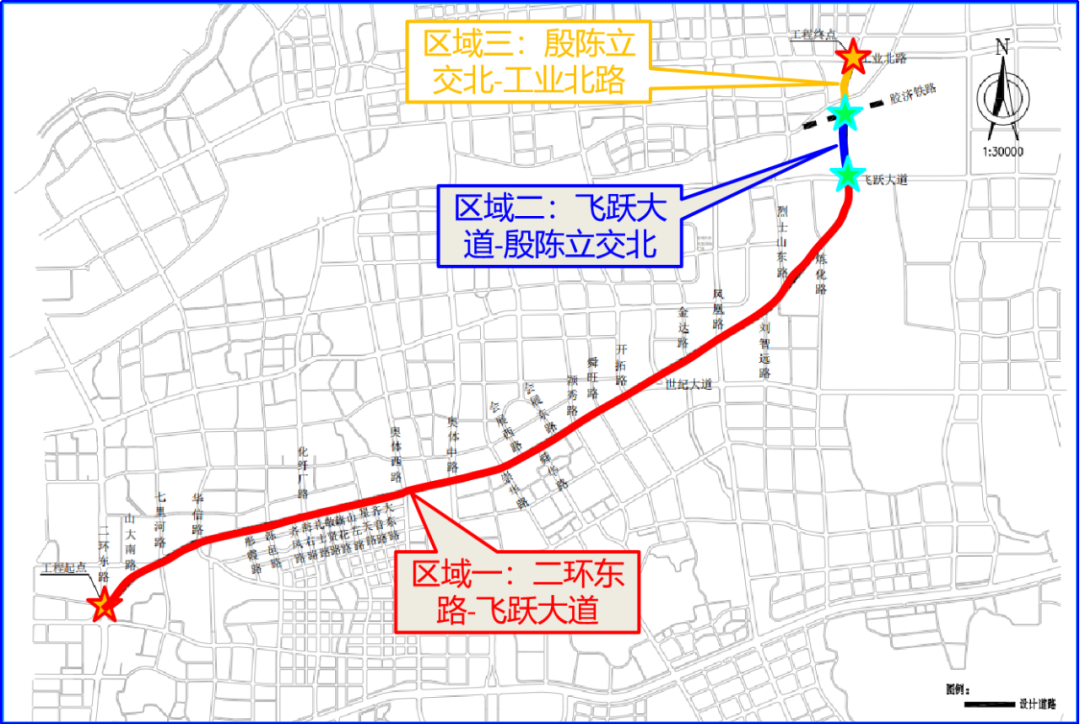

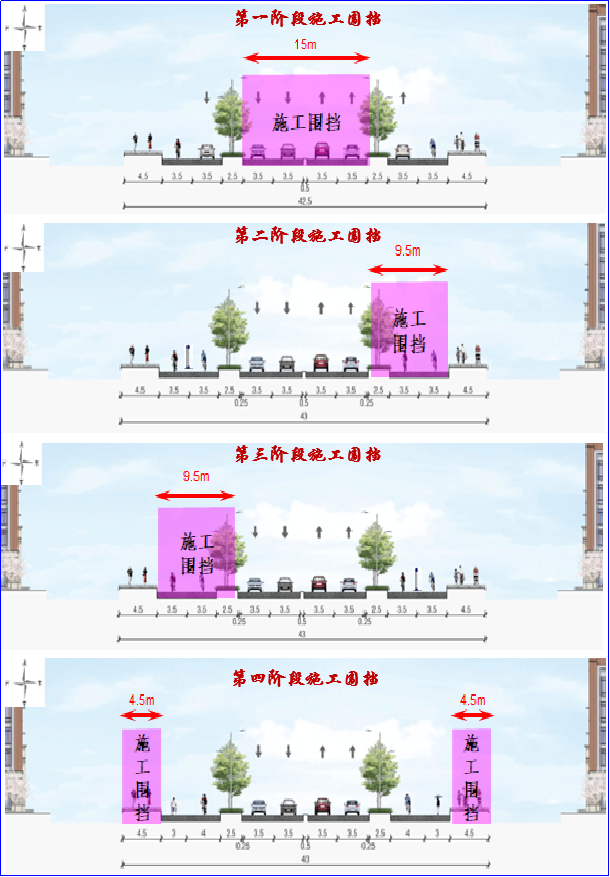

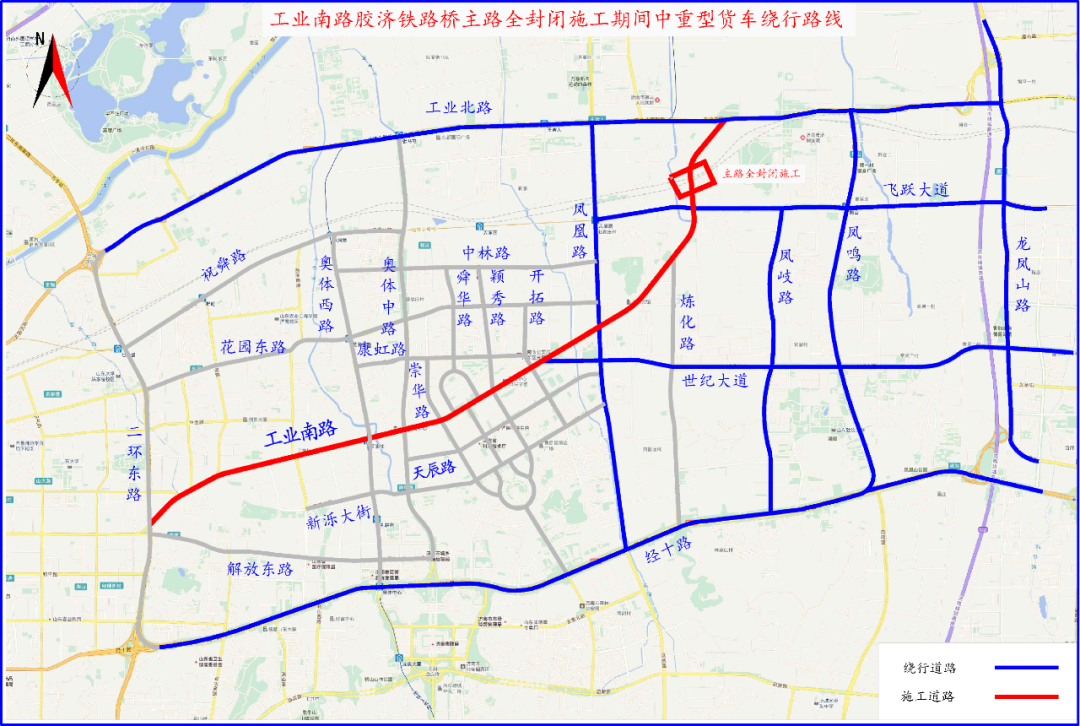

区域一:二环东路至飞跃大道; 区域二:飞跃大道至殷陈立交北; 施工期间采取“白天+夜间”分阶段施工模式,路段上整体采取全天高围挡施工模式,交叉口及沿线单位出入口采取夜间分工期施工模式,白天铺设钢板恢复交通。 施工期间,整体分为4个阶段进行施工,路段上整体采取全天高围挡施工模式。◆第一阶段:全天固定围挡南半幅快车道及绿化带,施工期间辅道设置1条机动车道,保障双向6车道通行;施工工期为8月16日24:00至9月30日24:00,共计45天。◆第二阶段:全天固定围挡北半幅快车道及绿化带,施工期间辅道设置1条机动车道,机动车保障双向6车道通行;施工工期为9月30日24:00至11月14日24:00,共计45天。◆第三阶段:全天固定围挡两侧辅道,施工期间主路快车道最外侧车道设置为非机动车道,机动车保障双向6车道通行;施工工期为11月14日24:00至12月14日24:00,共计30天。◆第四阶段:施工两侧人行道,行人借用辅道通行,主路恢复现状双向8车道;施工工期为2024年12月14日24:00至2025年3月14日24:00,共计90天。施工期间,整体分为4个阶段进行施工,路段上整体采取全天高围挡施工模式。◆第一阶段:全天固定封闭桥下快车道,施工期间辅道设置1条机动车道,保障机动车双向2车道通行,施工期间禁止公交车、货车等大型车辆通行;施工工期为8月16日24:00至9月30日24:00,共计45天。◆第二阶段:全天固定围挡南半幅辅道,施工期间桥下恢复双向4车道通行,南北向非机动车利用北侧辅道双向通行;施工工期为9月30日24:00至10月30日24:00,共计30天。◆第三阶段:全天固定围挡北半幅辅道,施工期间桥下恢复双向4车道通行,南北向非机动车利用南侧辅道双向通行;施工工期为10月30日24:00至11月29日24:00,共计30天。◆第四阶段:施工两侧人行道,行人借用辅道通行;施工工期为2024年11月29日24:00至2025年3月14日24:00,共计105天。 胶济铁路桥下主路全封闭施工时,受到铁路桥限高制约,禁止中重型货车及公交车通行,货车可绕行至龙凤山路、凤鸣路、凤凰路、工业北路、飞跃大道、世纪大道、经十路等道路通行,货车司机朋友们请注意观察沿线提示标志。施工期间,整体分为3个阶段进行施工,路段上整体采取全天高围挡施工模式。◆第一阶段:全天固定围挡南半幅15.5米宽,施工期间北幅设置为双向三车道,南向北2条车道,北向南1条车道,中央采取护栏隔离,两侧各设置2.5米宽非机动车道;施工工期为8月16日24:00至9月30日24:00,共计45天。◆第二阶段:全天固定围挡北半幅15.5米宽,施工期间南幅设置为双向三车道,南向北2条车道,北向南1条车道,中央采取护栏隔离,两侧各设置2.5米宽非机动车道;施工工期为9月30日24:00至11月14日24:00,共计45天。◆第三阶段:施工两侧人行道,主路机动车恢复现状双向6车道,行人借用非机动车道通行;施工工期为2024年11月14日24:00至2025年3月14日24:00,共计120天。

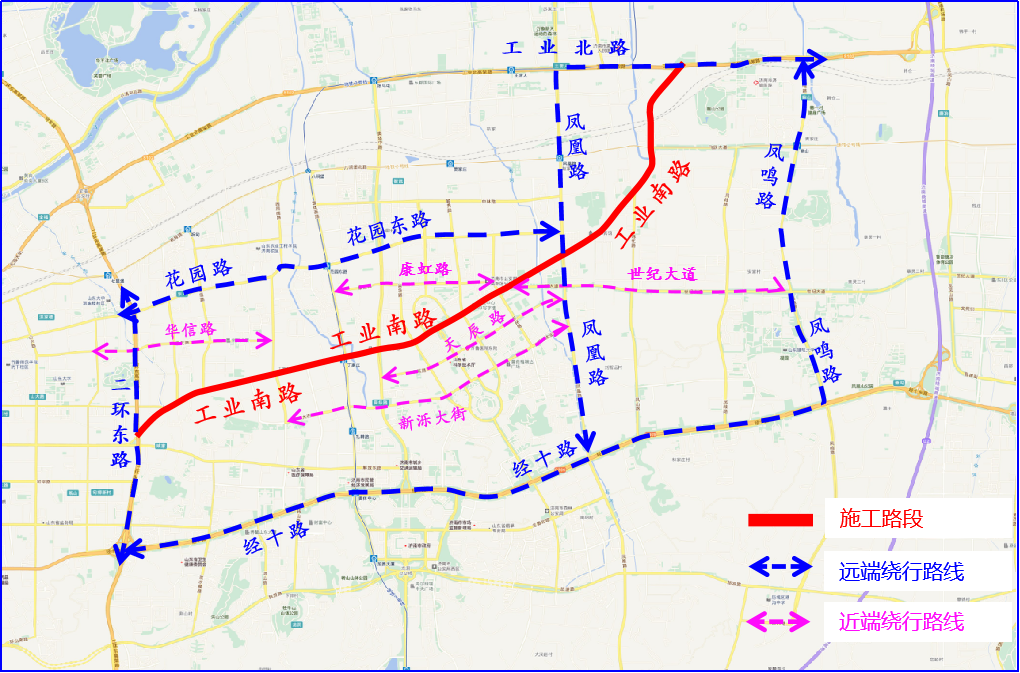

施工期间可通过经十路、工业北路、二环东路、花园东路、康虹路、天辰路、华信路、新泺大街、奥体西路、奥体中路、凤凰路等道路分流或绕行。1.请广大市民提前规划出行路线,使用导航获取路况信息,尽量避开施工路段附近区域。2.建议错开早晚高峰出行,尽量采用公交车等绿色出行方式。3.请广大机动车、非机动车驾驶人以及行人积极配合,服从现场管理人员的指挥。4.施工期间请过往车辆和行人留意现场交通标志,按照标志提示通行,并注意安全、加强观望、慢速通过。▍免责声明:我们尊重原创。此内容整理自“济南市公安局章丘区分局”。如有侵犯,请联系删除。 |
