请问文祖分水岭安置房位置在哪?是高层还是多层? 答:分水岭安置区位于南外环以南,文祖大街以东,规划设计为多层。

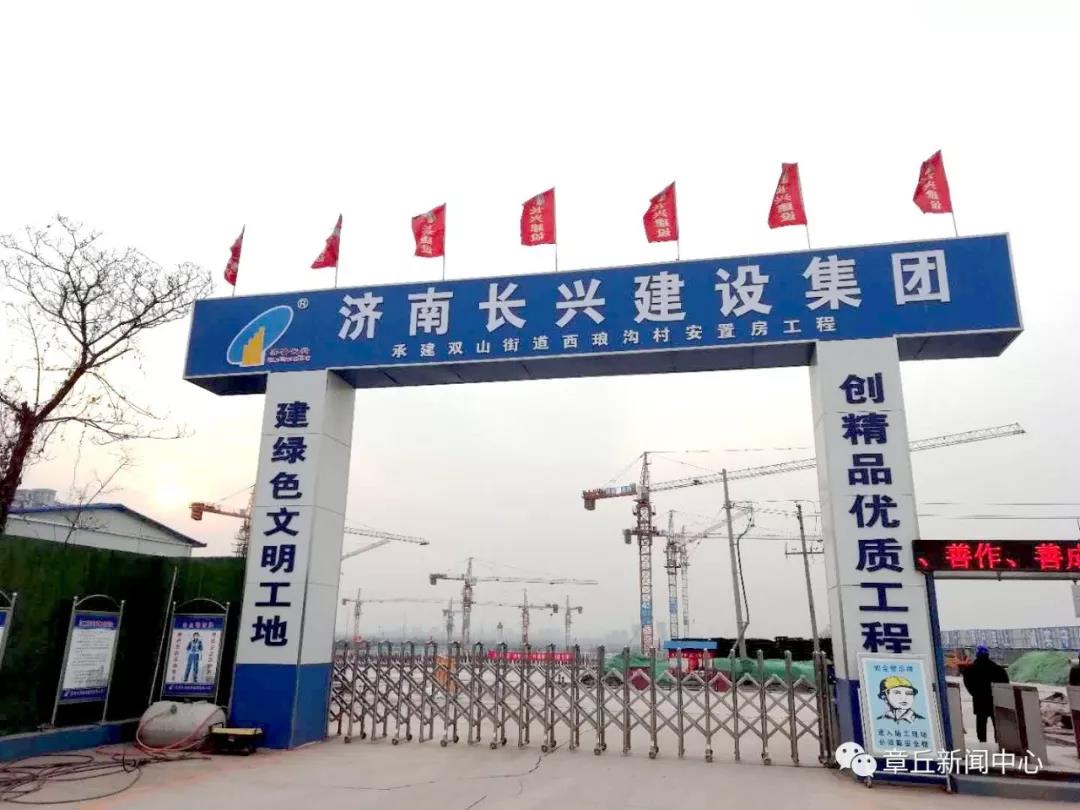

请介绍一下枣园后斜村安置房相关情况? 答:后斜村属于东类西类安置区内,该安置区位于十一号路以北、枣寨路以东、小铁路以西,用地面积约430亩,建筑层数以小高层和高层为主,属于与央企合作的EPC项目。目前手续方面立项已完成,规划已定稿并发布招标公告;现场正在建设临时围挡,计划春节后全面开工。
圣井睦里村安置房安置在哪?目前进展如何? 答:睦里村安置在张家村原址,项目名称为张家梅家睦里安置区,该项目位于经十东路以南,黄旗山一号路以东。目前立项已完成,规划已定稿,正在编制招标控制价;现场围挡、办公用房和洗车台已建好,正在施工注浆。
沙湾村部分已拆迁的安置房安置在哪? 答:根据埠村办事处安置要求,部分已拆迁的沙湾村安置房与埠东村安置在埠东村原址,目前已完成立项,规划方案已根据东西向市政路网调整,正在出建筑风格。
安置房的建设 一直是老百姓 极度关注的话题 近日 记者又一次来到 安置房建设工程现场 对相关问题进行了采访 ↓↓↓↓↓↓↓
Q记者:你好,福康路南侧安置房项目由章丘第三建筑工程公司负责施工,请您简要介绍一下公司?
A胡延庆:章丘第三建筑工程公司成立于1979年,是章丘建筑骨干企业,国家二级房屋建筑工程施工总承包企业,公司位列章丘区纳税百强,连年被章丘区住建委评为先进单位,先后荣获章丘区政府安全管理先进单位等多项荣誉。近年来,公司先后承建了马安安置房一标段、双山大街货场南侧旧村改造项目、贺套村旧村改造项目三标段等旧村改造项目。
Q记者:记者看到福康路南侧安置房项目住宅主体已经封顶,请您介绍一下福康路南侧安置房的建设进度?

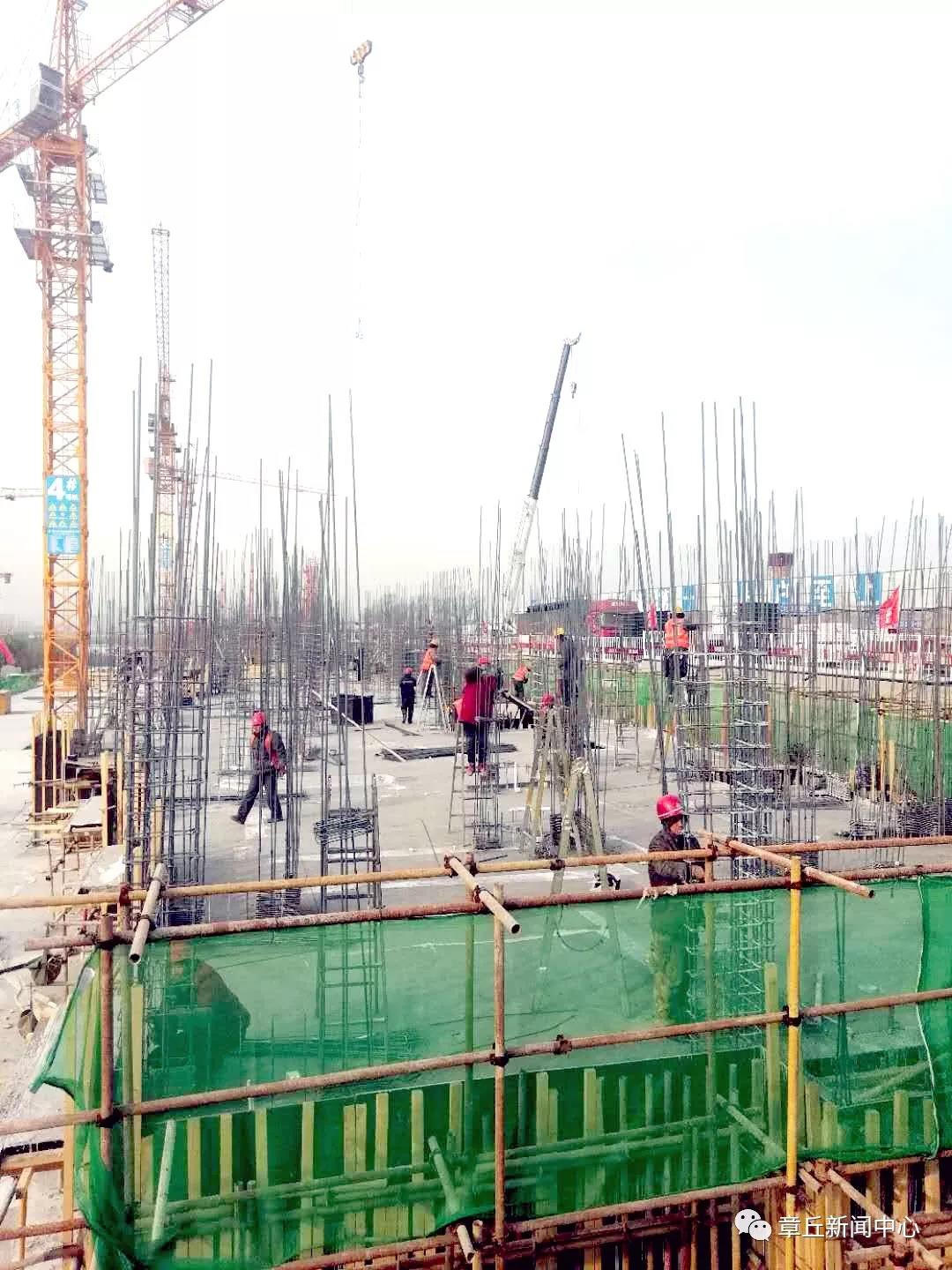

A胡延庆:福康路南侧安置房位于圣代广场以西,明二安置房以东,福康路沿街商住楼以南,建筑面积约6.03万平米,共21栋楼,总造价约1.12亿元。另外,高标准配套建设幼儿园1栋,目前正在进行主体施工。该项目为多层住宅,总户数416户。外窗设计为塑钢材质,三层中空玻璃,设计有保温防盗门。在施工期间,我们克服诸多不利因素,主体现已全部封顶,春节后,将进行屋面、内外墙抹灰、外墙保温、窗户安装、灯具、卫生洁具安装等装饰工作。在内装工作中,我们将本着安全第一,质量为本的信念,严把装修建材的质量关,选择高水平的安装队伍进行施工,跑好安置房建设最后一棒,将安置房建成百年精品工程。
Q记者:请问我们项目部是如何保障安置房建设的质量、安全和文明施工的?
A胡延庆:我们深知安置房是重大民生工程,关系着千家万户,公司严把安全、质量关。公司进一步建立健全交底制度,公司对项目部进行安全、质量交底,项目部对班组进行交底,班组长对作业人员进行班前交底,层层传导,压实责任。项目部还成立了安全检查小组,每周对工程的安全、质量、进度进行检查,对每楼、班组进行综合评比,对得分高的进行奖励,对得分低的进行处罚,形成比、学、赶、超的氛围。对于防水、楼板厚度、钢筋绑扎等涉及结构安全与使用功能的重点部位,定期进行专项检查,确保安全、质量、进度可控。在文明施工方面,公司投入资金,对道路进行了硬化,制作标准的钢筋棚、木工棚,对临边洞口进行防护。因福康路安置房位于市中心居民区,公司严格落实上下班时间,避免噪音扰民。现场我们安装了洗车台,道路喷淋,配备了雾炮,并配备专人进行道路的清扫,确保现场不起尘。定期对现场垃圾、塑料袋进行清理,确保工地干净、整洁。施工期间我们对破损的围挡进行了更换,做到封闭施工。制作条幅、宣传板,积极宣传新政策、新内容。对扫黑除恶行动,我们进行专门走访,对工人进行积极宣传,并建立专门台账收集线索,做到除恶务尽。
施工现场什么进度? ↓↓↓↓↓↓↓ 该项目位于圣井中学以东,寨子社区以北,规划总用地面积约55亩,规划总建筑面积约8.9万㎡。在项目用地南侧规划两栋小高层和两栋高层住宅,小高层户型有90㎡、120㎡和135㎡,高层户型有100㎡、120㎡和150㎡。在用地的西北角规划一处3层商业综合体。 该项目为村庄拆迁安置,规划时根据当地居民居住习惯和项目自身区位、交通条件等统筹规划。将两栋高层规划在南侧出入口两侧,两栋小高层分别布置在高层的两侧,结合安置地块北侧用地远期规划形成中轴对称的规划格局,致力于将本安置区打造成为住宅与环境之间的多层次融合的花园式小区。

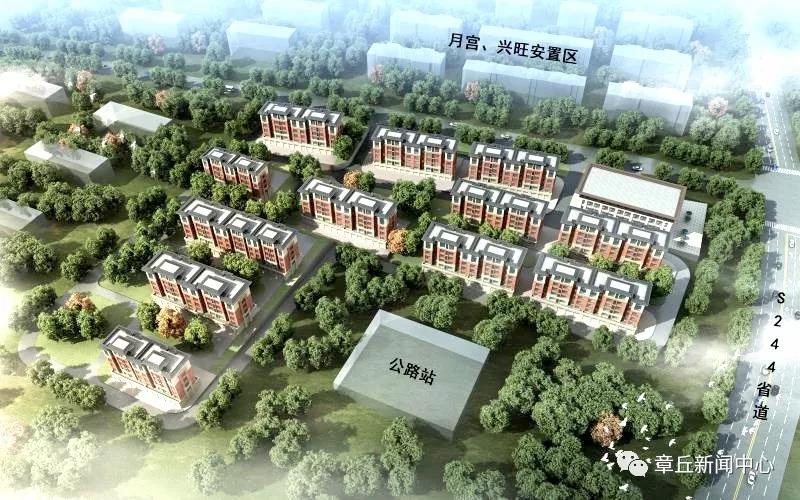

该项目位于埠村街道办事处244省道西侧,北侧为月宫、兴旺安置区,南北1公里处分别为埠村高速收费站及济南植物园,交通及景观优势明显。规划总用地面积约49亩,规划总建筑面积约3.7万㎡。项目区共规划12栋1+5F多层住宅,住宅户型有80㎡、100㎡、120㎡、140㎡,项目用地东北角规划1栋4层小区配套商业。 项目区用地整体呈现“L”型布局,根据地形的高低关系形成东西两个台地,建筑布局与地形关系相契合灵活布置,两个出入口均在小区北侧,路网结构为外围主路环路加内部入户道路的“脉络状”布局。为方便小区居民户外活动,结合台地关系,分别规划两处集中公共绿地,使居民可以更便捷的享受优美、静谧的小区公共环境。

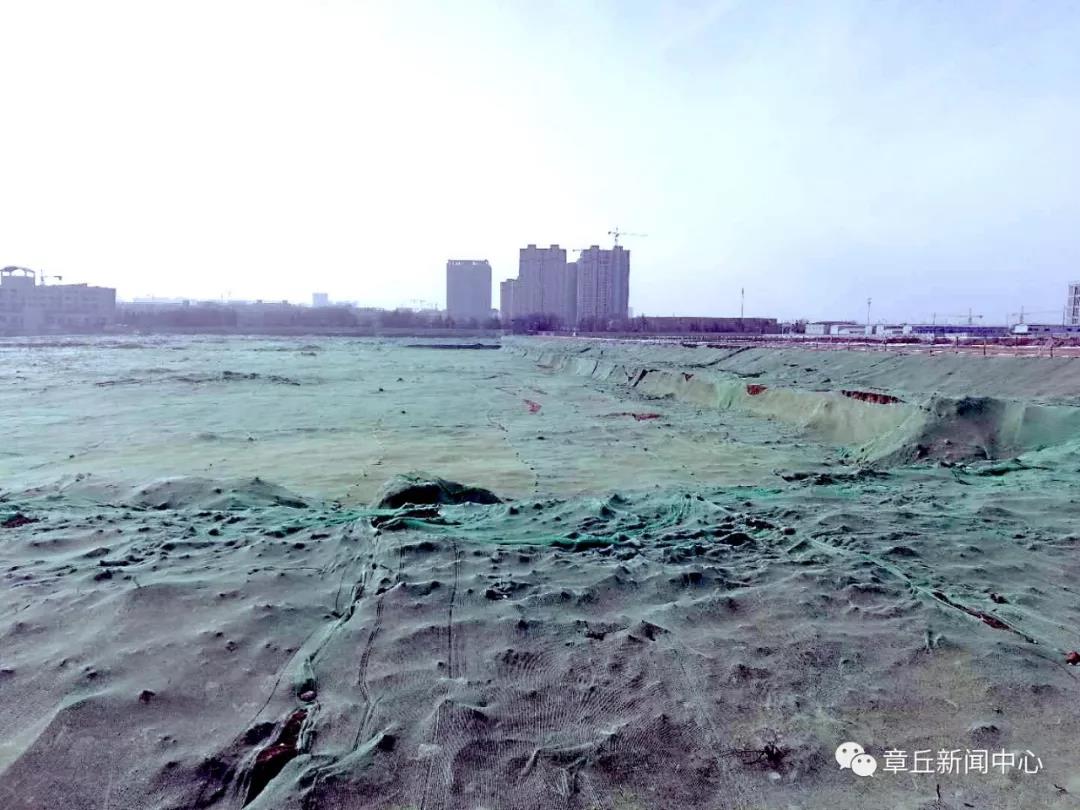

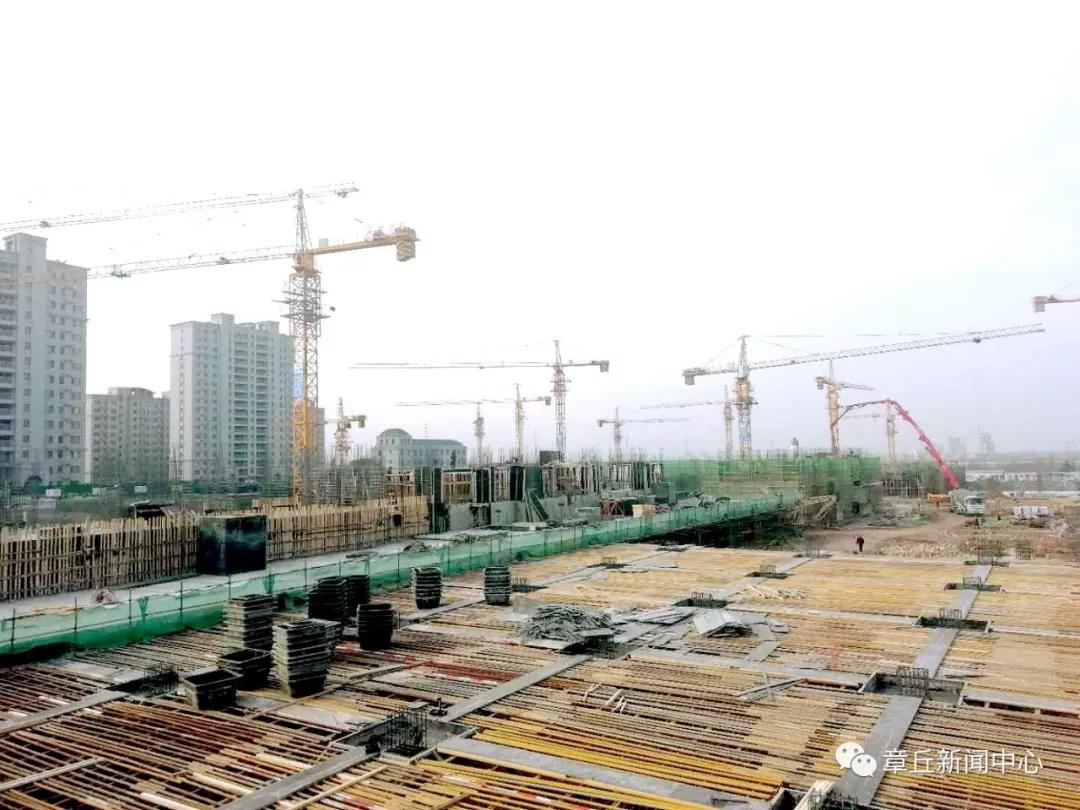

该项目位于位于济青路以北,世纪西路以西,工业二路以东。目前地块一西侧基坑土方开挖累计完成30%,地块二已拆迁区域土方累计开挖60%;采空区治理注浆施工完成,注浆检测完成90%。 该项目位于福泰路西延线以南,工业四路北延线以东,世纪大道以北,南侧紧邻马安安置区,共涉及19栋楼。目前车库土石方完成95%;1#—19#楼正在进行基础支模、钢筋绑扎和混凝土浇筑工作。 来源:章丘新闻中心
|
