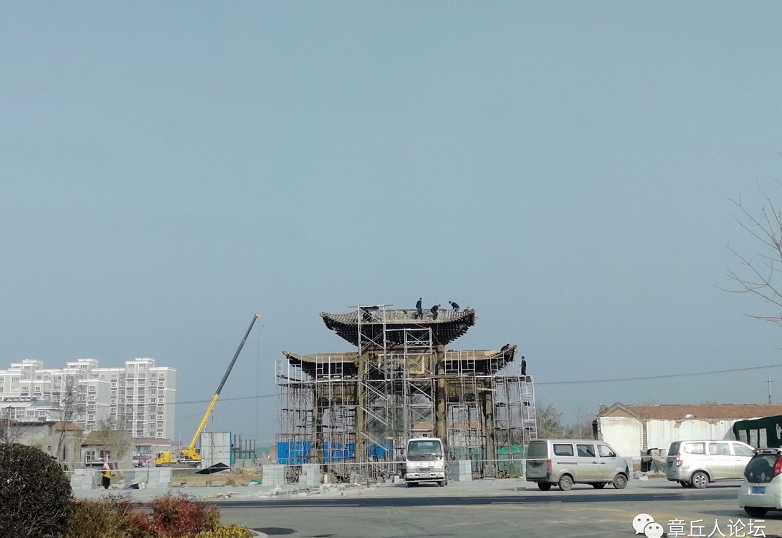

一、美食街项目: 1.本周施工情况: (1)1#楼、4#楼主体钢结构及楼板安装完成70%; (2)12-15#楼基础钢筋绑扎完成100%,模板支设完成70%; (3)16-21#楼基础混凝土施工完成100%,现正在进行螺栓预埋; (4)23-27#楼现正在进行基础砌体砌筑,已完成40%。
2.下周施工计划: (1)24#、26#、27#楼基础砌体砌筑完成80%; (2)16#、17#、19#、21#楼基础柱施工完成100%,基础砌体砌筑完成40%; (3)13#楼、15#楼基础混凝土浇筑完成100%; (4)12#-15#楼基础柱施工完成40%; (5)1#楼、4#楼围护结构砌块砌筑完成100%; (6)协调相关单位拆除现场未拆除房屋。






二、热源厂提升改造工程:
1.本周施工情况: (1)烟囱亮化点光源组装完成90%,点光源安装完成20%; (2)西厂房基础开挖已完成100%,级配砂石换填已完成30%; (3)综合楼墙体拆除、地面破除完成100%,地面垫层浇筑完成100%。
2.下周进度计划: (1)烟囱亮化工程完成施工; (2)西厂房勘察完成100%,级配砂石换填完成100%,基础垫层浇筑完成100%; (3)综合楼室内定位放线完成100%,隔墙竖立完成40%,强弱电线管、空调隐蔽设施、消防隐蔽设施开始安装敷设; (4)催促设计单位出具东厂房施工图纸。
|
