本周安置房建设工作推进如下: 1.已给物探备选库各单位发技术路线评审邀请,将于4月23日上午9点评审。 2.已呈报区政府申请老四中周边沿街(汇泉路沿街商业)EPC项目监理招标。
3.分水岭安置区物探进行中,发现在20米、60米深度有煤矿及铝土矿,现正在钻探120米深度,十天左右可确定完成。
4.为加快施工进展,老四中周边沿街(汇泉路沿街商业)安置房建设项目施工现场挖掘机及油锤增加至九台,渣土运输车增加至17台。
5.杨胡安置片区规划已交付安康公司做EPC招标控制价,5月初出成果报告。
6.完成物探单位技术路线评审各单位确认。

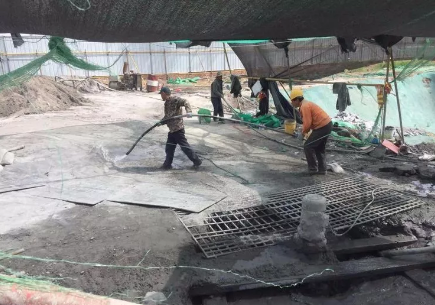

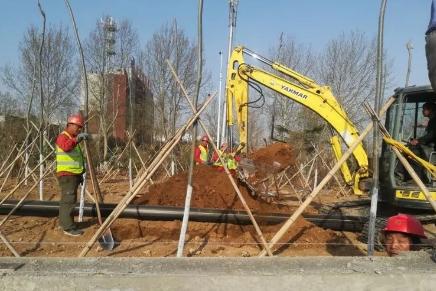

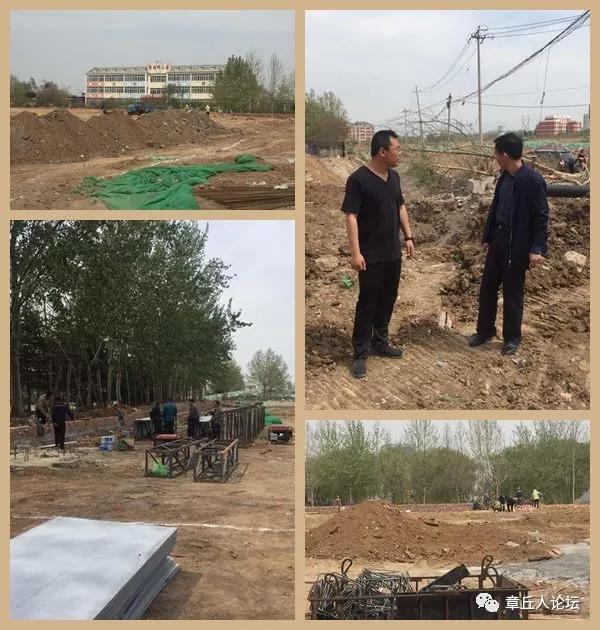

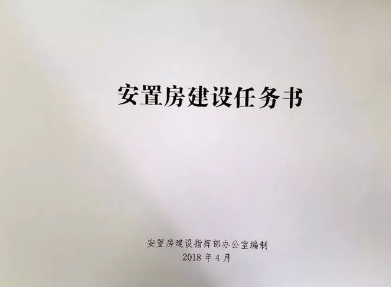

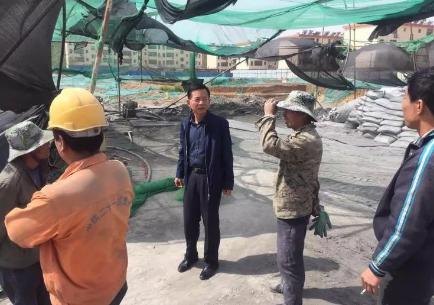

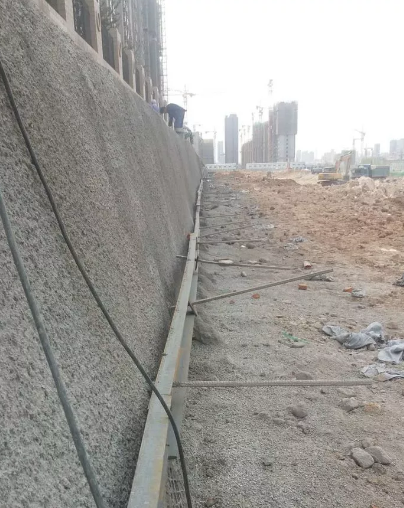

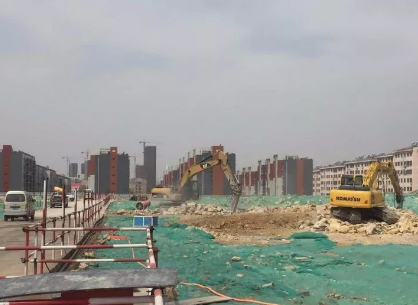

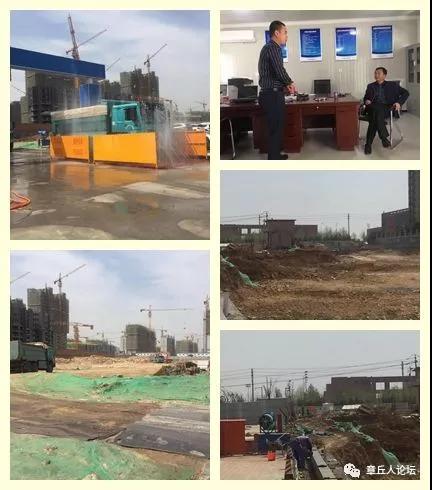

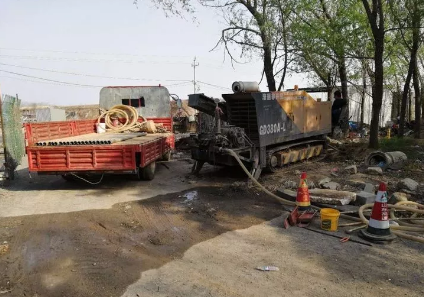

7.杨胡安置区采空区注浆正式进场。 4月20日上午,在龙泉大厦召开了安置房建设推进会。各相关镇街、部门分别就本周安置房建设中遇到问题做了汇报并提出解决措施。 王勇副区长要求,指挥部要充分发挥前瞻性作用,强化统筹协调职能;各单位要克服困难,主动对接,不能等不能靠,服从好服务好安置房建设;施工方面要按照计划,倒排工期,压茬作业,在计划时限内按照施工规范高标准、严要求的完成好安置房建设工作。 区政府办公室副主任李发浩先后来到贺套、安置房建设指挥部实地调研指导安置房建设工作。李主任指出,要严格按照相关要求进行安置房建设,一切为了安置房,一切围绕安置房,一切为安置房让路,切实解决相关问题,破解制约因素,保障安置房建设顺利进行。 东风煤矿安置项目实施注浆作业,正在注浆最后一个孔洞。 福康路南侧安置项目施工现场 经十东路北侧城中村改造项目监理开标会 经十东路北侧城中村改造项目天然气管道施工作业。 老四中周边沿街(汇泉路沿街商业)项目,边坡支护锚固筋钻孔作业,南坡观感平顺。 老四中周边沿街(汇泉路沿街商业)项目施工现场 领导精准指导、指挥部工作人员齐心协力,任务明细、节点明确的安置房建设任务书破茧而出,为下步工作夯实基础,指明方向。 向项目施工方发放老四中周边A.B.C区及月宫A.B区施工图纸。 杨胡安置区现场,工地管理人员办公区、工人生活区正在建设。来源:安置房建设指挥部
|
