随着天气逐渐转凉,供暖准备工作也进入了关键阶段。为保障今冬供热安全平稳运行,使广大热用户能顺利准时的享受到“温暖”。9月初,济南能源集团所属能投集团济南和盛热力有限公司就按计划、分批次对供热一、二次管网进行注水打压工作。
供热准备工作点多面广、千头万绪,管网注水打压工作既是最重要的一环,也是迈向冬季供暖的第一步。为此公司科学规划,周密部署,提前对今年供热情况进行全面分析、预测,制定涵盖管网注水、运行、应急抢修等方案在内的《2023-2024采暖季供热运行实施方案》,切实做到供暖各项准备工作有依有据。供热管网的正常运行需要稳定的压力和流量,如果管网失水,会导致管网压力降低,影响运行稳定性,失水严重甚至会导致整个供热系统无法运行。通过提前注水打压让一、二次管网处于满水、有压状态,既可以及时发现管网的跑冒滴漏问题,也可以为之后的正式供暖做好相应准备。

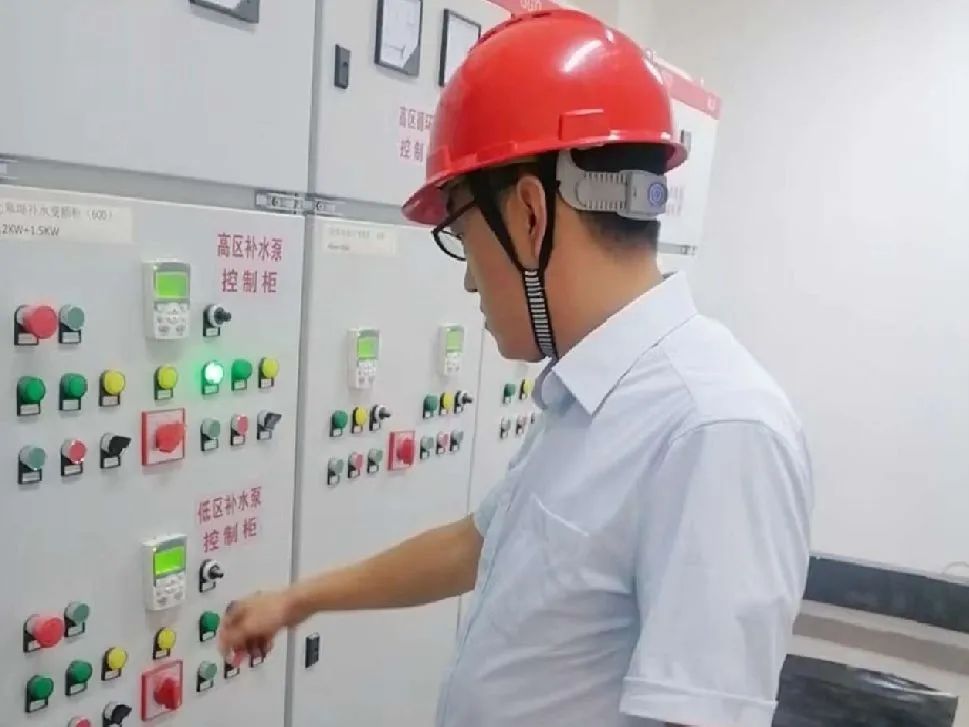

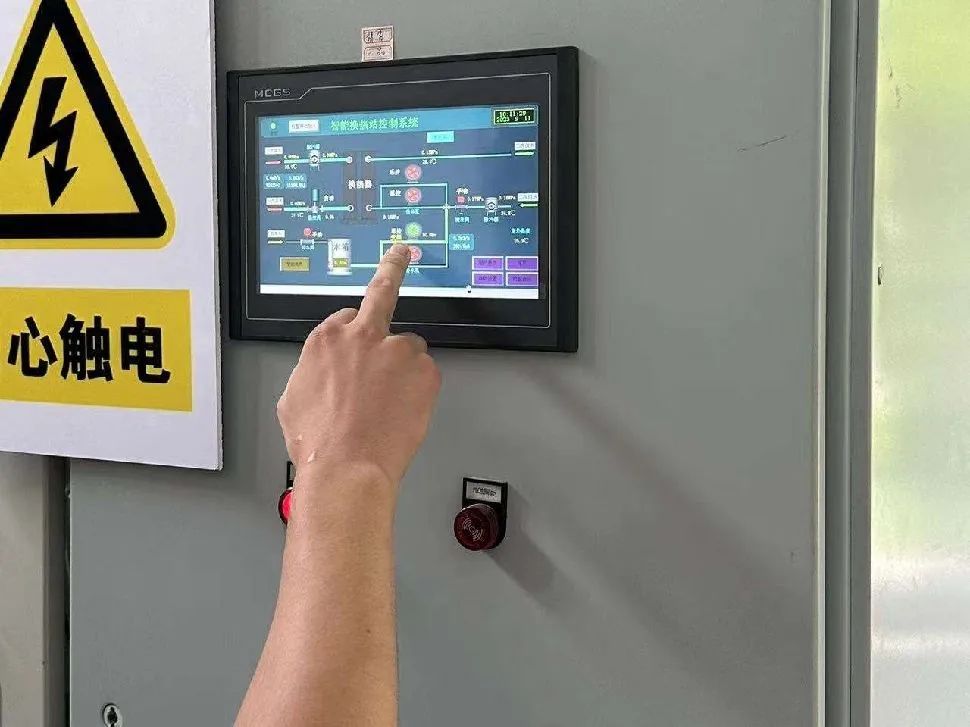

为确保供热设施安全可靠稳定运行,满足章丘居民的用热需求,济南和盛热力有限公司在7月底全面完成了阀门、水泵、配电柜、换热器等供热设施的检修维护保养工作,集中消除了供热设施存在的安全隐患,为后期的注水打压打下了坚实基础。9月初,随着站点补水泵的一键启动,第一方水顺利注入管网,注水打压工作正式开始,接下来,公司将陆续对247座换热站点、450公里的一次管网、875公里的二次管网进行注水打压工作,注水量将达到创纪录的20余万吨,整个注水工作预计需要40余天,将在10月份全部完成,截至目前,已有150个站点注水完毕。
为保证在此次注水打压工作中及时发现问题,做到快速应急抢修,合理划分供暖管家服务区域,责任到人,高效快速解决管网的跑冒滴漏等问题;在注水打压过程中,调度中心工作人员开启周末无休、24小时值守模式,实时关注压力、流量等参数变化,及时做到应急指挥调度;换热站工作人员也随之开启楼上楼下“全天跑”的排气模式和管网测漏模式,以便发现隐患及时消除,确保供热管网设备以最佳状态迎接采暖季的到来。
二次管网注水试压期间
注意事项:
一、二次管网具体注水打压时间以楼宇、小区张贴通知为准,请大家留意!二、注水打压前要提前检查家中采暖设备是否完好,特别是新装修住户或改动过暖气装置的用户。注水打压期间,请家中务必留人,以防试压过程中出现漏水浸泡等问题。三、试压时要注意暖气片、暖气管道接口处和暖气管道阀门处是否有因老化、松动等原因导致的漏水现象。若发现漏水现象,应先自行关闭阀门,尽快与物业或热力公司工作人员联系。如果楼上是地热,尤其是新装修住户,要格外留意家中天花板是否出现漏水痕迹,若发现漏水,应及时联系楼上住户或物业,以防造成更大损失。四、供热设备使用多年后,管道内往往会淤积沉淀物,影响热水流速和供热效果。如果用户入户阀门处有过滤网的,应保持过滤网清洁。若怀疑管道或过滤网有淤堵问题,可请专业人员进行清理疏通。五、在对暖气进行注水打压后,管道系统内将保持压力,为保证供热效果及采暖设施安全,用户不要私自放水,放水会造成供热系统压力下降,形成气堵导致室内系统循环不畅,影响临近用户甚至导致整栋楼在供热初期出现供热效果不理想情况。另外,供热系统中的水是经过处理的软化水,不能作为生活用水!用户如有疑问或其他问题也可通过济南和盛热力有限公司客户服务热线:83312319进行咨询。▍免责声明:我们尊重原创。此内容整理自“济南和盛热力有限公司”。如有侵犯,请联系删除。
|
