章丘区安置房那个最新进展发布!又一处安置房准备抓阄交房!

[复制链接]

1487

主题

2232

帖子

9572

积分

超级版主

Rank: 8Rank: 8

积分
9572
发表于 2021-6-12 09:53:59 | 显示全部楼层 |阅读模式 | 来自山东

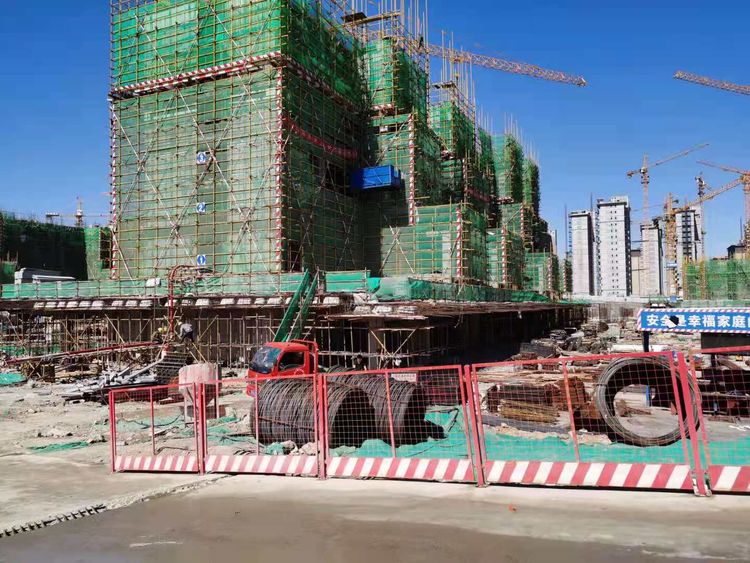

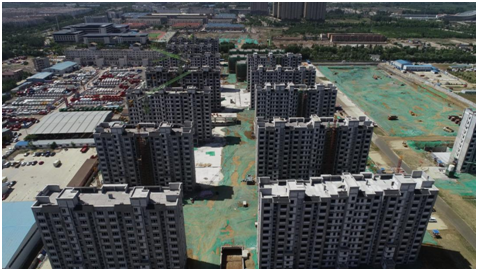

一、工作进展

【明水街道】




一、白云路以西:南地块土石方开挖工程总体完成98%,基坑支护工程:基坑支护工程整体完成90%。结构施工:第一、二标段:9#楼地上八层墙柱钢筋绑扎完成50%;10#楼地上八层墙柱钢筋绑扎完成50%;11号楼地上五层混凝土浇筑完成50%;12号楼地上五层混凝土浇筑完成50%,13号楼地上七层混凝土浇筑完成,14号楼地上五层混凝土浇筑施工完成,15号楼地上二层墙柱纲筋绑扎完成50%,16号楼地上二层墙柱钢筋绑扎完成50%,17号楼地上二层混凝土浇筑完成。车库结构整体施工完成40%。第三、四标段:1号楼地上十层墙柱钢筋绑扎完成20%,2号楼地上一层顶板钢筋绑扎完成;3号楼地下一层模板安装完成;4号楼地上六层模板安装完成;5号楼地上八层混凝土浇筑完成,6号楼地上一层模板顶板钢筋绑扎完成80%;7号楼地上二层模板安装完成,8号楼地上一层模板安装完成80%。车库结构整体施工完成30%。北地块:结构施工:7#楼地下二层墙柱钢筋绑扎完成;6#楼地下三层墙柱钢筋绑扎完成70%;5#楼地下三层墙柱钢筋绑扎完成;3#楼筏板纲筋绑扎完成80%;2#楼筏板混凝土浇筑完成,1#楼筏板纲筋绑扎完成30%;4#楼桩基施工完成85%;地下车库及独立基础垫层混凝土浇筑完成20%;筏板混凝土浇筑完成10%,局部人防车库墙柱钢筋绑扎完成。土方工程总量约42万m³,已完成土方挖运约35万m³,土方开挖工程总体完成83%。基坑支护工程:整体完成75%。




二、老四中周边沿街商业:正在铺装绿化施工,红线外10kv高压线落地完成96%。




三、廉坡、砚池、浅井、湛汪、山阳(含济钢耐材厂等)片区:地块一、二采空区治理;地块三拆迁区域主楼主体结构整体施工完成43%;车库主体结构整体完成20%。地块四、五、六主楼主体结构整体施工完成96%,二次结构整体施工完成47%;车库主体结构整体完成94%。





四、秀水:一标段:基坑土方内倒施工。基坑内的降水井、疏干井降水作业施工。北侧锚索(杆)注浆施工,南侧已注浆完成37个;西侧完成103个,北侧锚索(杆)已累计注浆完成98个,共计完成238个。二标段:冠梁浇筑本周完成196.2米,共计完成3530米,完成总量的100%;海军油库宿舍南侧生活区板房基础砌筑完成。幼儿园北侧临时便道开挖平整,4栋板房正在拼接。油库宿舍周边排水沟开挖。槽钢进场140根*12米,护坡工序钢筋进场60吨。东侧原村老房子基础cat320挖掘机破碎。海军油库宿舍南侧生活区板房中间水沟砌筑。中间道路浇筑111米。土方开挖本周完成11298立方米,共计开挖258520立方米,完成总量的22%。

【城区项目】





一、钢联片区: 1#楼负一层墙柱模板靠模。2#楼土石方开挖外运完成65%。3#楼负三层墙柱钢筋绑扎。4#楼土石方开挖外运完成65%。 5#楼土石方开挖外运完成55%。





二、电瓷厂:准备抓阄交房。





三、中铁十局:外墙保温完成95%;真石漆完成50%;车库回填土完成100%;室内电梯安装完成,地面瓷砖完成25%,内墙腻子完成38%;安装工程完成80%。





四、党校街南首:1-8#楼内外装饰完成90%;室内强弱电穿线完成100%;消防工程完成96%;热力工程完成65%;自来水工程完成50%;电力工程完成30%;天然气工程完成15%;室外园林景观未施工。

【双山街道】





一、滕朋鲍庄:砌筑、二次结构砌筑、内墙挂网、铝膜拼装、墙柱钢筋绑扎、模板拼装、机井房合模、墙柱合模、梁板钢筋绑扎、顶板钢筋绑扎。





二、南涧溪贺套:1#楼负二层模板安装。 2#楼筏板钢筋绑扎完成50%。3#楼土方开挖目前处于停工状态,环保检查。4#楼负三层模板安装完成。5#楼负二层砼浇筑完,回填土回填完成。6#楼负一层模板安装。7#楼负二层模板安装。8#楼土方开挖处于停工状态,环保检查。9#楼筏板钢筋绑扎。10#楼负二层模板安装。11#楼负一层模板安装完成。12#楼负一层模板安装完成。13#楼负二层混凝土浇筑完成。





三、东西沟头李家埠:砌筑、屋面找坡层浇筑、构造柱绑扎、
二次结构构造柱浇筑,珍珠岩搅拌铺设、 屋面找坡施工、屋面保温层施工、屋面防水施工。

【埠村街道】





一、长青:主楼五方验收完成,分户验收完成,室外挡土墙完成,管网90%,道路、铺装、景观完成75%。





二、刘台:主楼装饰装修工程完成全部施工的94%;车库装饰装修工程完成全部施工的82%;室外工程(含土方回填、园林景观、道路等)完成全部施工的40%;电力工程完成约88%;热力工程完成93%;自来水工程完成92%;燃气工程完成72%。





三、埠东:土方开挖完成88%、支护完成71%,地基处理完成74%、垫层防水完成36%,主楼地下部分施工完成19%。





四、南凤东鹅:外墙抹灰完成95%,室内墙砖完成80%,车库顶板防水完成30%;室内防水完成40%。地下室车库地面完成70%。

【圣井街道】





一、圣井驻地: 1#楼小三间试水完成,外墙真石漆完成30%;2#楼外墙刮砂浆腻子,地面给水管完成并打压完成;3#楼外墙刮砂浆腻子,地暖保温层完成;4#楼卫生间试水试验完成,外墙开始刮砂浆腻子;商业中心二层地砖完成,三层上料开始完成50%,西面、南面玻璃幕墙施工龙骨架。





二、张家梅家睦里:二次结构混凝土浇筑、砌筑、内墙冲筋、挂网,构造柱浇筑、止水坎浇筑、垃圾清理、塔吊拆除、室外电梯安装、地库:换热站屋面完成。幼儿园梁钢筋、板、柱模施工,17#防火分区(二段)防水保护层,6#防火分区做防水、防水保护层(二段),9#防火分区做防水、防水保护层(二段)。30分区、31分区部分车库防水作业,商业楼3层放线、架体、模版搭设50%。





三、东姚、西姚孟家窝:现场主体完成85%。





四、南罗周家:顶板铺设、浇筑、墙柱钢筋绑扎、砌筑、墙柱钢筋绑扎、顶板钢筋绑扎、顶板合模。

【枣园街道】





一、白塔陈家:目前封顶23栋,砌体施工26栋。南地块主体施工完成98%,车库完成90%;北地块主体完成43%,车库完成35%。





二、东类西类片区:目前正进行主体结构、二次结构、装饰装修施工阶段,主体结构已完成98.7%,其中封顶55栋楼,正负零以上4栋楼正在施工;二次结构已完成85.2%,其中44栋楼砌筑完成,另有11栋楼正在进行砌筑;装饰装修已完成28.3%,现有37栋楼正进行施工;地下车库主体目前已完成95%;目前商业楼二次结构施工完成80%、社区服务中心二次结构施工完成90%、幼儿园二次结构施工施工完成85%。





三、北皋埠:装饰装修工程:土建、车库顶板回填土完成,地下车库回填土完成;地下车库二次结构砌筑完成,车库顶板腻子完,卫生清理中;车库顶板防水完成,防水保护层完成;车库地面浇筑完成;幼儿园窗框安装完成;墙砖完成,外墙真石漆完成,内墙粉刷完成;地暖浇筑完成;地砖完成70%,吊顶完成70%。商业中心二次结构砌筑完成,窗框安装完成,商业车库顶板回填土完成,屋面找平层完成;屋面防水完成,屋面防水保护层完成;乳胶漆完成,地面砖完成,外墙真石漆完成,吊顶完成30%;换热站外墙抹灰完成,外墙真石漆完成80%;窗户安装完成,玻璃安装完成;内墙抹灰完成;地面垫层、防潮层完成、地面面层完成,墙面腻子完成。社区服务中心:二、三层内墙腻子完成;二、三层地暖保护层浇筑完成;楼梯间粉刷完成;外墙真石漆完成;1层砌体完成;一层地面垫层完成;一层垫层防水完成;三层贴砖完成,二层贴砖完成;大理石瓷砖完成;窗户安装完成;一层石膏、腻子正在施工;木门框安装完成;景观园林:围墙砌筑完成95%;污水管、雨水管完成80%;化粪池安装完成80%;消防管、中水管完成85%;高压及监控完成85%;消防路灰土施工完成60%,水稳完成50%;园路灰土施工完成70%,混凝土垫层完成50%;单车棚基础、散水、无障碍坡道、室外台阶施工中;岗亭砌筑完成85%;路沿石安装;绿化种植;安装:主楼屋面防雷完成90%,单体楼屋面防雷完成90%;车库开关、插座、灯具完成90%;消防水系统:单体楼消火栓管道、车库喷淋系统完成95%;车库通风合口完成90%;暖气管道:幼儿园进户主管完成;进小区主管完成100%;住宅楼暖气、自来水管道安装电表完成,热力计量表抄录完成。





四、三田马芦:项目处于清槽、桩基施工阶段,灰土换填:完成5、7#楼钎探;完成5、6、13、14、15、18#电梯井开挖。灰土换填除16、17号楼必须给18号楼留临时通行路外,其余均具备施工条件。但由于环保督查及中高考缘故,灰土换填缓慢,目前8号楼开始换填。CFG桩:累计2455棵,累计完成占比85.8%。现有工作面全部完成。剩余9#楼(水塘处)未施工。累计完成1-4号楼及11-12号楼桩间土。CFG桩破桩头:本周完成4#楼破桩头施工并运出。累计1-4#楼完成。塔吊基础防水保护层:4号楼的塔吊基坑完成。除9号楼外,其余全部完成。塔吊基础及周边承台钢筋绑扎,完成约80%。1-5号楼车库垫层浇筑完成约三分之二,13-15号楼之间车库垫层完成约三分之二。1-4号楼,10-15号楼部分车库完成清理,钎探完成施工。

【文祖街道】





一、章莱路:4#、7#楼梯间开始焊栏杆完成;窗扇开关安装完成,调试完成;室外铺装、道路灰土完成75%;喷涂室内乳胶漆完成50%; 北侧院墙,抹灰完成。挡土墙砌筑完成30%。





二、大寨:1#楼外墙真石漆完成25%,内墙涂料完成45%;2#楼外墙真石漆完成30%,内墙涂料完成45%;3#楼外墙真石漆完成20%,内墙抹灰完成100%、内墙涂料完成40%;4#楼外墙真石漆完成95%、内墙涂料完成70%、地面垫层完成50%;5#楼外墙真石漆完成85%、地面瓷砖完成100%、安装内门框完成90%;6#楼外墙真石漆完成85%、地面瓷砖完成100、安装内门框完成90%;7#楼内墙抹灰完成100%、内墙涂料完成65%、外墙真石漆完成100%、安装内门框完成90%;8#楼外墙真石漆完成95%;9#楼外墙真石漆完成95%;10#楼安装内门框完成90%;11#楼安装内门框完成90%; 12#楼安装内门框完成90%;13#楼安装内门框完成90%;14#楼安装内门框完成50%; 公建1:等待配电室施工;公建2:外墙真石漆完成100%。

【刁镇街道】





刁镇:一标段、二标段:反坎、砌筑、冲筋、顶板腻子、构造柱浇筑、石膏粉刷、外墙保温、外墙真石漆、安装水电管、地暖施工、桥架安装、抹灰、外窗安装、车库顶板腻子施工完成97%、砌筑完成92%,幼儿园2、3层二构放线完成;社区服务中心砌筑完成90%。

【官庄街道】





官庄:地块一:土石方完成92%,支护完成92%,6号楼筏板钢筋绑扎完成,7号楼负二层放线完成,5号楼防水施工,4号楼负二层放线施工,3号楼筏板钢筋绑扎;地块二:1号楼8层墙柱模板安装,2号楼6层顶板模板安装,3号楼7层竖向钢筋绑扎,模板开始安装,4号楼3层顶板模板安装,5号楼1层顶板模板安装,6号楼6层顶板钢筋绑扎,7号楼2层顶板模板安装;地块三:11号楼三层构造柱模板支设,10号楼二层顶板钢筋绑扎完成,6号楼三层砖砌体开始砌筑,5号楼一层砖砌体开始砌筑,1号、2号楼砖基础砌筑,3号、7号楼垫层模板支设。

【曹范街道】





邢亭山潘家埠项目:一标段:1#负一层浇筑完成、2#楼三层浇筑完成。5#楼负二层浇筑完成。3#、4#楼标准六层钢筋完成80%。沿街商业负一层浇筑完成。车库灰土垫层100%,混凝土垫层完成95%,车库主体完成40%。灰土静载检测车库完成。二标段:6#楼:六层墙柱钢筋绑扎完成;7#楼:六层顶板铺设完成完成;8#楼:五层现浇混凝土浇筑完成;D区车库:21-30轴/HA-KA轴车库底板防水层完成;9#楼:四层顶板铺设完成;10#楼:四层顶板混凝土完成;11#楼:地下一层墙柱钢筋绑扎完成;12#楼:地下一层顶板模板支设完成;13#楼:地下二层墙柱钢筋绑扎完成。

【垛庄镇】





垛庄: 1#楼三层剪力墙钢筋绑扎完成,悬挑槽钢安装完成;2#楼负二层浇筑完成;3#楼筏板钢筋绑扎完成80%;4#楼防水施工完成;5#楼筏板浇筑完成;7#楼负一层剪力墙钢筋绑扎完成。

【龙山街道】





龙山:1#楼4层剪力墙钢筋绑扎。2#楼2层剪力墙钢筋绑扎。3#楼-1层及周边车库支模架完成30%。服务中心1层砼浇筑完成。车库2#楼北车库顶板砼浇筑完成。


▍免责声明:我们尊重原创。此内容整理自“章丘区安置房建设指挥部”。如有侵犯,请联系删除。

❤️❤️❤️
回复

使用道具 举报

607

主题

1744

帖子

7427

积分

论坛元老

Rank: 8Rank: 8

积分
7427
发表于 2021-6-12 11:00:28 来自手机 | 显示全部楼层 | 来自山东
三涧溪的楼什么情况?
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

33

主题

1万

帖子

4万

积分

论坛元老

Rank: 8Rank: 8

积分
44629
发表于 2021-6-12 11:53:50 来自手机 | 显示全部楼层 | 来自山东
恭喜恭喜
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

0

主题

4271

帖子

9911

积分

论坛元老

Rank: 8Rank: 8

积分
9911
发表于 2021-6-12 14:52:26 来自手机 | 显示全部楼层 | 来自山东
还有很多没安置呢,快点吧!
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

1

主题

243

帖子

821

积分

高级会员

Rank: 4

积分
821
发表于 2021-6-12 15:37:48 来自手机 | 显示全部楼层 | 来自山东
好好好
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

匿名
匿名  发表于 2021-6-12 20:08:54 | 来自山东
又一安置房完成了,好!
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

3948

主题

3万

帖子

7万

积分

论坛元老

Rank: 8Rank: 8

积分
78169
发表于 2021-6-12 21:37:13 来自手机 | 显示全部楼层 | 来自山东
大家都有房子,好高兴
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

196

主题

7153

帖子

1万

积分

论坛元老

Rank: 8Rank: 8

积分
19889
发表于 2021-6-12 21:37:43 来自手机 | 显示全部楼层 | 来自山东
这是好事!但是前提是把质量过关再说!
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

4

主题

2万

帖子

4万

积分

论坛元老

Rank: 8Rank: 8

积分
46070
发表于 2021-6-12 21:52:57 来自手机 | 显示全部楼层 | 来自浙江
回迀房建设速度太慢了
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

3

主题

2283

帖子

6033

积分

论坛元老

Rank: 8Rank: 8

积分
6033
发表于 2021-6-13 06:15:26 来自手机 | 显示全部楼层 | 来自山东
好的收到
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

侵权举报:本页面所涉内容为用户发表并上传,相应的法律责任由用户自行承担;本网站仅提供存储服务;如存在侵权问题,请权利人与本网站联系删除!联系邮箱:35457311@qq.com

QQ|Archiver|手机版|小黑屋|大章丘网 ( 鲁ICP备14015877号-1 )

GMT+8, 2025-7-31 11:30 , Processed in 0.040046 second(s), 14 queries , MemCache On.

Powered by Discuz! X3.4

© 2001-2017 Comsenz Inc.

快速回复 返回顶部 返回列表
