本周工作如下:
一、招投标方面:
东西沟头李家埠施工9月11日开标、监理9月12日开标;滕朋鲍庄9月19日施工开标,监理8月23日已发招标公告。
二、施工方面:

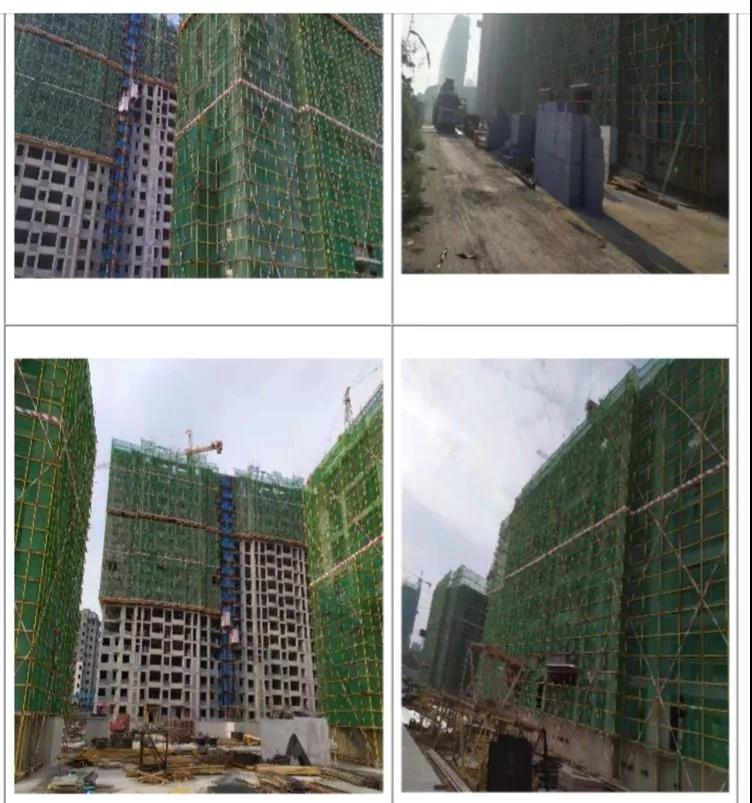

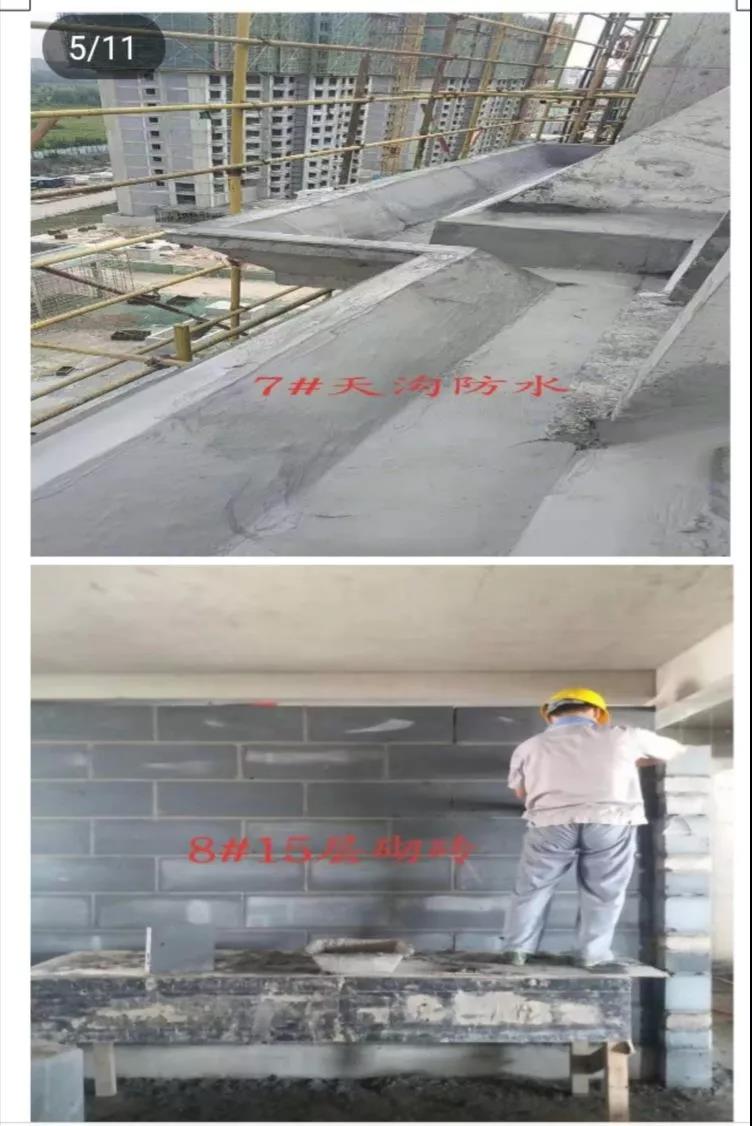

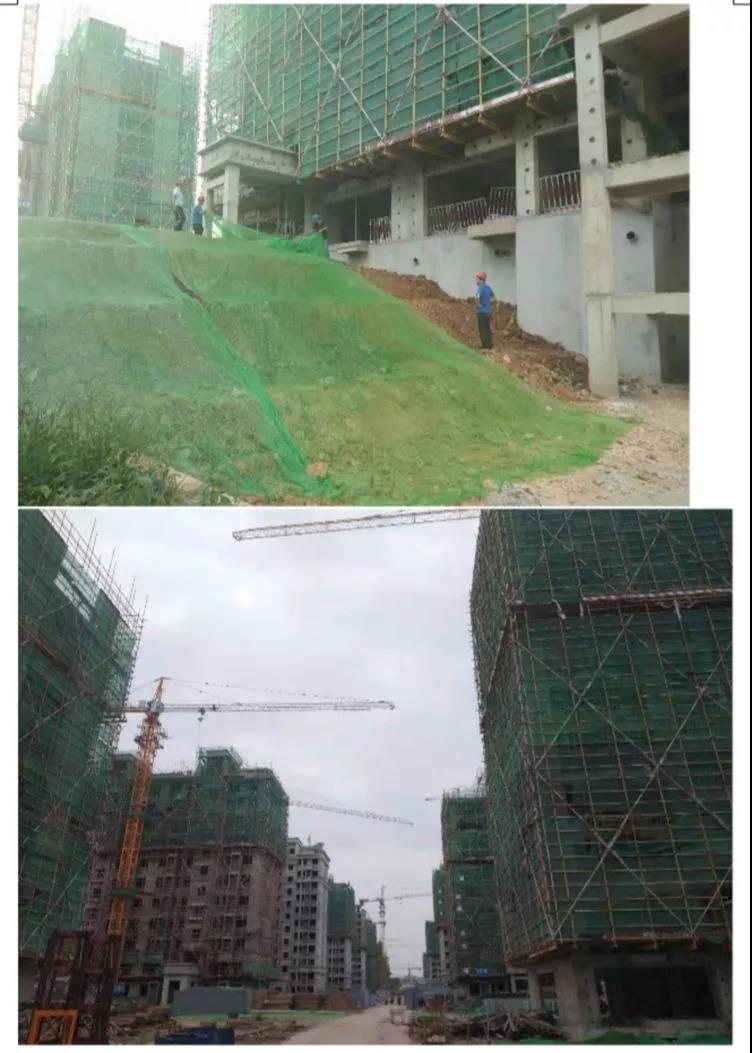

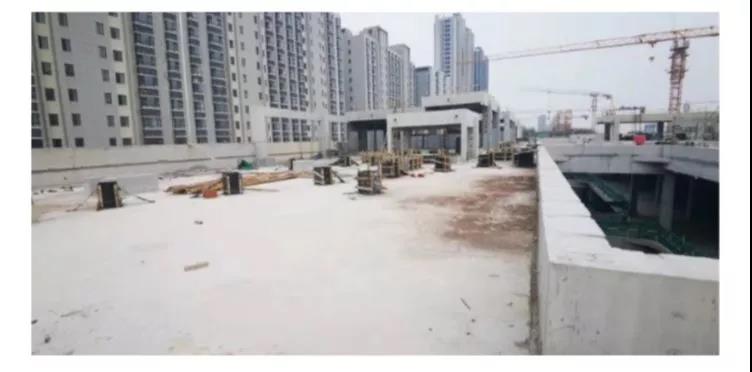

1、 老四中周边片区正在施工主体、车库和二次结构、内墙抹灰、贴瓷砖、外墙保温、室内水电暖安装;
2、福康路南侧主楼正在施工主楼水电、外墙真石漆、内墙刮腻子、安装门窗、刷乳胶漆、幼儿园装饰、土方回填、社区服务中心主体施工;
3、老四中周边沿街正在施工主体,部分主体已完成;

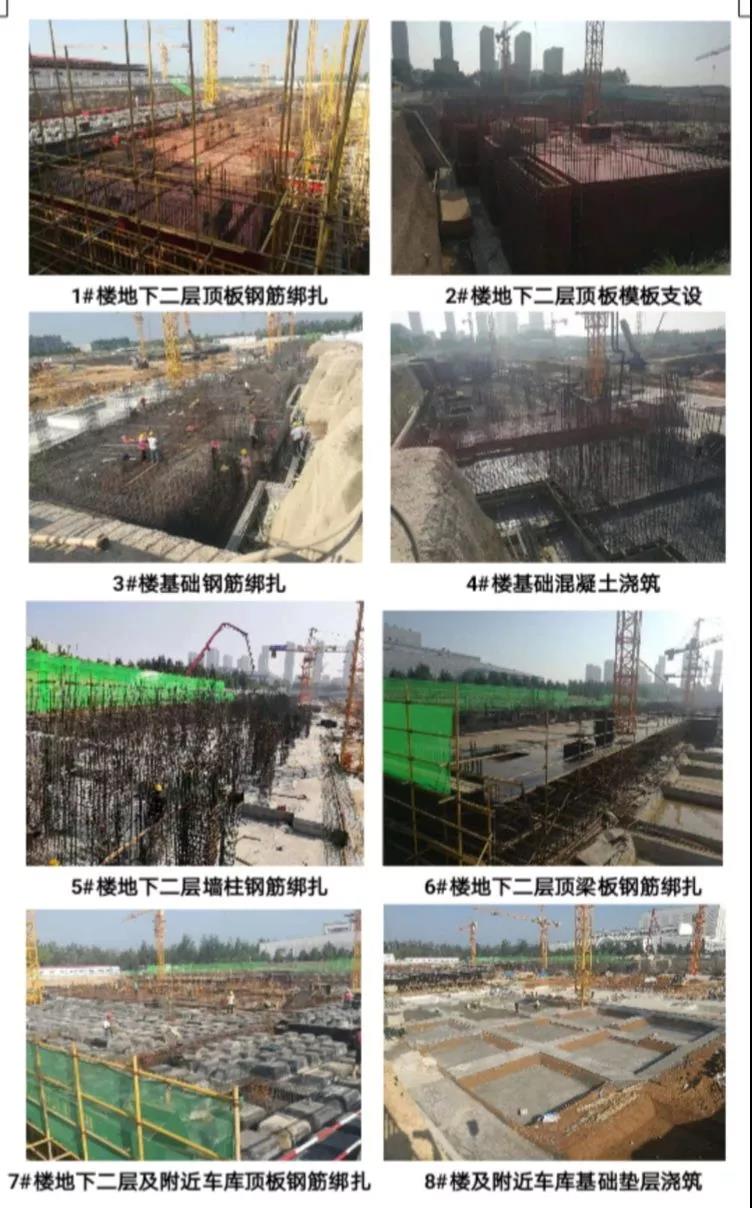

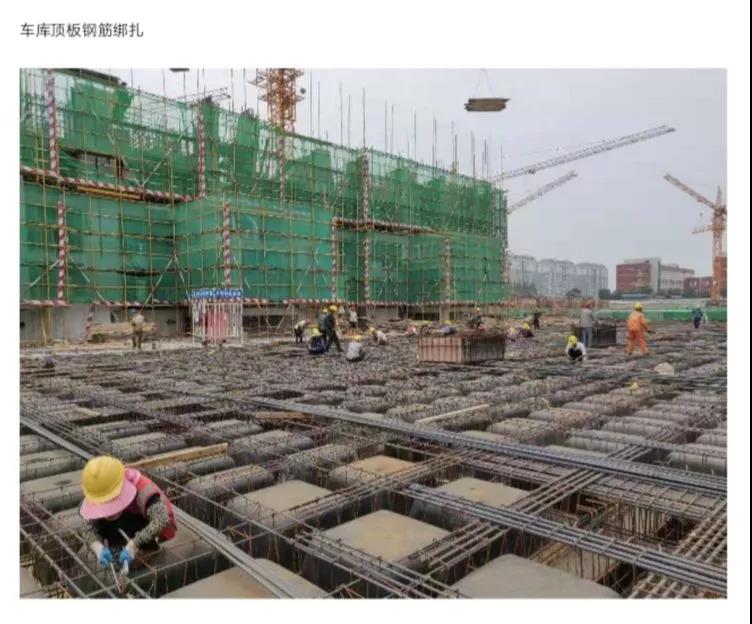

4、经十东路北侧共65栋住宅,6层以上65栋,其中封顶62栋,二次结构完成55%,车库已完成;
5、东风煤矿主体完成、正在装修阶段;
6、东琅沟正在施工商业二次结构、幼儿园消防、保温施工和1#-15#楼内外墙、水电暖、地面瓷砖、小三间防水;
7、西琅沟正在施工内墙抹灰、防水、窗框安装;
8、月宫内外墙、地面贴瓷砖、幼儿园主体施工;
9、白泉正在施工基础、主体、车库和二次结构、屋面施工;
10、党校街南首主楼主体、车库施工;
11、杨胡正在施工主体和二次结构、内墙抹灰、外墙保温、外墙装饰、门窗安装;
12、廉坡砚池(山阳)片区土方开挖,采空区治理注浆完成,注浆检测完成90%;
13、分水岭主楼、商业主体施工;
14、后枣园大义田6层以上24栋,封顶12栋,车库施工;
15、白云路以西正在临建施工、基槽开挖、渣土外排;
16、东西沟头李家埠渣土外排、管线施工;
17、南凤东鹅基础垫层浇筑、条基基础换填、临建施工;
18、原钢联周边基坑开挖;
19、张家梅家睦里土方开挖、临建施工、水管安装;
20、北皋埠正在施工主体、基础、车库;
21、南罗周家临建施工、围挡施工;
22、东类西类片区基坑降水;
23、西鹅刘台基坑开挖、基础施工、车库施工;
24、绣惠土方开挖、桩基施工;
25、 刁镇车库施工、基础施工。
三、手续方面:1、白泉图审合格证、质监安监手续已办理完成,施工许可证已办理完毕;
2、督促环境生态分局对分水岭、龙山等项目环评手续的办理进度;
3、经十东路、东姚西姚项目立项追加已完成,官庄项目立项已完成;
4、长青、分水岭项目工程规划许可证手续资料提交规划服务中心。 安置房建设问题清单调度表
